Dienstag, 21. Juni 2011

und täglich grüßt das Murmeltier

Gestern sollte, ja man sollte unseren Boden mit Dämmung auslegen, weil heute die Fußbodenheizung eingebaut werden sollte und morgen sollte der Estrich kommen.

Und passiert ist: Gestern, sprich Montag wurde die Dämmung angeliefert, die Firma war auch da, sagte aber Dämmung nicht möglich Fußboden zu hoch.  Info Bauleiter, der den Maurer angerufen, Maurer gekommen gemessen und das war es dann auch. Naja unsere Sani- Boys waren da und haben ordentlich gewerkelt.

Heute Dienstag, unsere Sani- Boys nochmal voll im Einsatz, leider immer noch keine Fallrohre vom Dachdecker. Und die Sani- Boys machten  dann auch die Rohrdruckprüfung und na wie soll es anders sein, zwei Rohre undicht, Wasser überall :-(





Rein zufällig waren die Sanis von Team da, die schauten nicht schlecht bei dem ganzen Wasser, eigentlich sollten die ja nur die Lüftungsanlage tauschen und dann so was. Na dann die beiden gleich mal auf die Vorverrohrung im Bad angesprochen, die haben nachgemessen, ja die Trockenbauer haben die Wand 20 cm zu weit nach hinten gesetzt und eigentlich machen das mit den Wasserrohren ja auch die Trockenbauer, aha????? Ach ja und wo sind die Schalldämpfer von der Lüftungsanlage??? Wie war das nochmal mit den 7-25 Anfahrten, ich kann das wirklich nicht verstehen.

Dann war der Bauleiter wohl im Laufe des Tages da, leider konnte er die Unstimmigkeit im Bezug auf die Höhe des Fußbodens nicht klären.

So und morgen: ja morgen sollen dann nochmal der Bauleiter, der Maurer, der Estrichmann, der Trockenbauer und die Sanis kommen, mal sehen wer wirklich kommt und was dann auch gemacht wird.

Und zu guter letzt wollte ich dann heute die Mosaike abholen, fahre da hin und die Mosaike gibt es nicht mehr, also so ein paar Matten hätte er noch aber die Menge die wir brauchen würden, bekommt er nicht mehr, also dann mal wieder los und Mosaike suchen:-((

Freitag, 17. Juni 2011

Und jetzt die ganzen SUPER Sachen ;-))

Also, wir haben es gewagt und unsere Wohnung gekündigt. Mittwoch gekündigt und Donnerstag schon technische Vorabnahme, alles ohne Mecker. Schon komisch, so nach 8 1/2Jahren zu wissen, bald sind wir hier raus, aber wir freuen uns.

Dann haben wir dank der Trockenbauer unsere 25 OSB- Platten jetzt auf dem Dachboden. Unsere Badewanne steht auch schon im Wohnzimmer :-) kommt natürlich noch ins Bad. Und wir haben uns dann nochmal umentschieden was die Fliesen angeht, nicht viel aber etwas. Die Mosaike für die beiden Badezimmer haben wir gestern bestellt, die Fliesen für die Küche heute und Boden und Wandfliesen für den Rest bestellen wir morgen. Schon ein großen Schritt :-)) Ja und das wilde aufräumen, packen und so weiter geht los. Große Wohnung, Keller, Bastelgarage, alles muß mit.


Ja und wir haben noch ein paar Termine bekommen, wir sind auch guter Hoffnung, dass das alles zumindest nächste Woche klappt. Montag, Estrich Vorbereitung, Dienstag Fußbodenheizung, Mittwoch Estrich.
So und jetzt ein Paar Fotos:

Die sind jetzt auf dem Spitzboden:-)

Bis auf die Dachfenster ist der Trockenbau fertig

Küchenfliese 20x25 + Bordüre 10x20

Glasmosaik für Badezimmer+ GWC, Matte 25x25 wird zurecht geschnitten

Wandfliese für Bad, GWC+ HWR, weiß matt 25x33

Bodenfliese beige Feinsteinzeug poliert, 30x60


Alle drei zusammen :-))

Man will ja nicht immer jammern, aber.................................

Ja, wo fangen wir denn heute mal an:-(
Also, wir hatten am Donnerstag einen Termin mit dem Bauleiter, als wir an Haus angekommen sind, staunten wir nicht schlecht, die Trockenbauer waren da, zwar andere als Dienstag, aber von der gleichen Firma, und das mit fünf Mann, wir waren echt erstaunt. Naja, unser Bauleiter kam dann auch und ja, das gelbe Klebeband darf bleiben, die von Dienstag hatten wohl keine Lust nach zu arbeiten.

Wir haben ja drei Dachfenster, leider wurden die ja damals eingebaut, ohne das wir dabei waren. Eigentlich hatte man uns gesagt, wir würden uns mit der Firma vor Ort treffen und die Lage und Höhe besprechen. Somit waren sie dann drin, nicht genau wo wir sie wollten, aber wir konnten damit leben, eigentlich sollten zwei Fenster einen Sparren weiter nach links, aber wir wollen nicht noch mehr Löcher in der Unterspannbahn haben, also sagten wir, dann last sie so, aber was ist mit der Höhe, ja, die ist Standard, damit kommen sie super hin, sagte einer der Herren. Na gut, damals, ohne Dämmung, ohne Rigipsplatten sah es auch noch so aus, aber als die Trockenbauer die Fenster "einpackten", ja, ich bin 1.72m groß und stoße mir den Kopf an der Kante. Was für ein Mist. Also die Frage vor Ort, kann man den 90Grad Winkel nicht etwas entschärfen.
Ja, kostest aber, zu Glück war der Bauleiter da, weil ganz ehrlich wir zahlen doch schon genug, er versprach, ich kläre das. OK, hört sich gut an. Die Trockenbauen haben wirklich nochmal alle Stellen vom blauen Salon geprüft und nachgearbeitet.

Ja und wir bekommen auch in der KW26 einen neuen Blower- Door Test. Die Putzer müssen nochmal wieder kommen, so ein zwei Stellen nachputzen, aber sonst war soweit alles OK. Wir sprachen nochmal kurz mit den Jungs vom Trockenbau, am Freitag würden sie auch da sein......... wir haben da ja noch ein paar OSB- Platten :-)))


Heute sprich Freitag ging es weiter :-((
Unser Wassermann legt draußen ein Rohr nach dem anderen, muß aber Montag wiederkommen, denn Freitag wird nur bis 12.30Uhr gearbeitet.

Die Trockenbauer wollten uns denn Winkel vom Dachfenster steiler machen, nach ewigen hin und her, deren Chef unser  Bauleiter, sind die Fenster jetzt offen geblieben, weil die Firma, die die Fenster eingebaut hat, nochmal kommen will und schauen will, ob die Fenster wirklich zu niedrig sind. Wir haben mal bei den Nachbarn geschaut, die haben unter dem Dachfenster fünf Reihen Dachziegel, wir nur vier, sprich er fehlen 30cm, mal sehen was das noch wird. Wir wollen den Kasten für die Fußbodenheitzung im OG im Bad haben, an einer Rigipsplatte. Sprich Sanni hat die Leitung gelegt, Trockenbauer macht die Rigipsplatte ran, Kasten von der Fußbodenheizung kommt an die Wand, so war es geplant, nur unsere Leitungen sind 25cm von der Wand entfernt. Wir haben die Badewanne in Eigenleistung, Vorverrohrung machen die Sanis von Team, nur liegen die Leitungen jetzt vor der Rigipsplatte und nicht dahinter, wo sie hingehören.

Unses Sanis sagen, sorry aber Gewährleitung, wir dürfen an deren Leitung nichts machen. Bei den Sanis von Team angerufen, ja machen wir dann am Mittwoch, Mittwoch geht nicht, da kommt er Estrich. HALLO, was ist den hier los. Bauleiter....................., warum haben die bei Team nur so viel zu tun. Also haben wir permanet angerufen, trotz Bauleiterbesprechung. Bauleiter klärt das, also bis 21.30Uhr keine Rückinfo erhalten.
So, ich denke genug gejammert:-((

Aber, es wird alles gut, ist halt kein Selbstläufer so ein Haus:-)))


Dienstag, 14. Juni 2011

Blower- Door Test + Sanitär 2

Heute ist zwar Dienstag, aber wir hatten das Gefühl es wäre heute Montag gewesen:-((
Wir sind heute morgen gegen 10 Uhr zu unserem Haus gefahren, wir waren guter Dinge und hatten Kaffee für die Jungs mit. Die Jungs vom Sanitär waren auch schon voll am arbeiten, soviel Material lag da rum, unglaublich. Dann war der Bauprüfer von Team für den Blower- Door Test da, wer fehlte, genau die Zimmermänner. Der Bauprüfer rief bei der Firma an, die Auskunft war, ich dachte die wären da. Na gut, der Bauprüfer legte los, aber was schon klar war, ohne Zimmermänner läuft das alles nicht. Also wurde der Test mehr oder weniger abgebrochen und wer kam da?? Genau die Zimmermänner, standen nach deren Aussage im Stau. Der Bauprüfer sagte ihnen was alles gemacht werden muß, damit der erneute Test dann klappen würde und dann war er weg, Protokoll geht morgen an Team.
Neben der Dampfsperre wurde der Schornstein bemängelt, da wo der Kondenswasserablauf gelegt wurde. Na ja, wir sind dann mit den Trockenbauern nach oben gegangen, um die Positionen der Lampen zu besprechen, da kam ne klaren Ansage: Wir machen hier dann mal gar nichts.

Hhhhhhhhhhhmmmmmmm, warum??? Die beiden waren mit dem gelben Klebeband nicht zu frieden, und jetzt??? Bauleiter nicht zu erreichen, also sind die beiden dann mal wieder gegangen, bis zur Klärung, ob das gelbe Klebeband bleiben darf oder weg muß :-(( Na toll, in solchen Momenten hat man dann immer den Bauzeitplan vor Augen und denkt nur, wir sind zwar noch voll im Zeitplan, aber geht das gut, oder verschieben sich jetzt alle Firmen??? Zum Nachmittag hin riefen wir dann nochmal bei Bauleiter an, der wusste gar nicht was er sagen sollte, außer ich werde mich da mal schlau machen, mal sehen wie das ausgeht.
Naja und jetzt zum Sanitär 2. Es wurden alte Löcher geschlossen und neue Löcher gemacht, wie
immer:-))

Wir sind dann zum Nachmittag hin, sollten die Duschwannen abnehmen. Vor Ort stellten wir dann fest, es wurde die falsche Belüftungsanlage eingebaut, natürlich ohne Schalldämpfer. Wie gesagt, ein gefühlter Montag. Bei der Sannifirma angerufen, Anlage wird getauscht, Schalldämpfer werden eingebaut. Warum kann so was denn nicht gleich gemacht werden?? Manchmal fragt man sich, ob die Firmen zu viel Geld haben, oder warum nehmen die 3-7 Anfahrten in Kauf, obwohl man das auch mit 2 erledigen könnte.

Ein Buch mit sieben Siegel.

Naja, dann wollten die Jungs ja von uns eine Zwischenabnahme der Duschwannen, aber sorry, es gibt eine Endabnahme, von Zwischenabnahmen war nie die Rede, also machten wir uns vom Acker. Unser Wassermann kommt dann zum Ende der Woche, weil noch immer die Fallrohre fehlen. Später als dann alle weg waren sind wir zum Fotos machen nochmal hingefahren, schaut selber:


Dusche GWC

Küche

Erdwärmepumpe

Anschluß für die Spüle

So viel Abstand zur Wand, wie schei......, da muß Jonny was basteln

falsche Belüftungsanlage

Da kommt der Warmwasserspeicher hin

Verteiler Fußbodenheizung EG

Fußbodenheitzung OG

Ultra Flachdusche mit Kasten für die Fußbodenheizung

Loch zu mit Bauschaum und Rohren

Rohre, egal wo man hinschaut

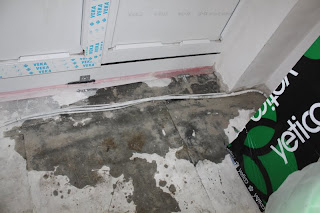

Das gelbe Klebeband

Ablauf Schornstein

Der erste Platz für ein Bild :-))

Ja und der wollte keine Miete zahlen :-))

Montag, 13. Juni 2011

Versorger Teil 2 und Rundgang

So, am Freitag war dann doch nicht der Blower- Door- Test, sondern das startet alles am Dienstag. Am Dienstag dürfte unsere Hütte aus allen Nähten platzen, wenn wirklich alle angekündigten Firmen kommen.
Gegen 9 Uhr soll der Blower- Door- Test starten. Dann kommen die Zimmermänner für den Trockenausbau 2, sprich Rigipsplatten montieren, dann soll mit Sanitär 2 sprich Duschwannen einbauen, Lüftungsanlage und Vorinstallation der Fußbodenheizung gestartet werden und zu guter letzt, wollte auch noch unser Wassermann kommen um den Sielanschluß zu machen, also volle Hütte :-)) Was aber passiert ist, unsere Erdwärme wurde ins Haus gelegt, die Schmutzwasserleitungen wurden auch gelegt und wir haben jetzt Strom im Haus und nicht mehr davor.




Wir haben angefangen OSB Platten in den Spitzboden zu bringen und die Endmontage der Kabel steht auch:-)) Also 500 Meter Netzwerkkabel, kein zweites mal :-))
So jetzt mal ein kleiner Rundgang:

Schlafzimmer




Kinderzimmer 2




Kinderzimmer 1



Badezimmer


Dusche


Badewanne

Flur OG

Dachboden

Flur OG

Treppenaufgang


überall Löcher :-)


Kabel vom OG in den HWR- Raum

Leitung für die Warmwasserkollektoren

Wohnzimmer




Flur EG






GWC mit diversen Kabeln




Wir lüften ohne Ende, trotzdem 70% Luftfeuchtigkeit

Küche





HWR



Kabelbaum :-)

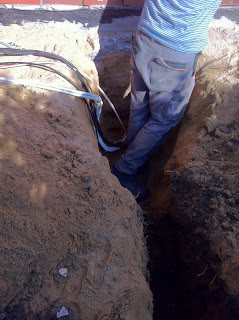

Erdwärme
